东乡县东塬乡:按下建设加速键 筑起群众安居梦
民以居为安,民生居为先。为确保兰合铁路、兰永临高速项目征地拆迁工作按期完成,按时交付用地,保障项目顺利实施,东乡县东塬乡切实提高政治站位,以高度的政治责任感和历史使命感,准确把握政策,严格规范程序,依法依规开展征地拆迁安置工作,妥善安置拆迁农户,实现保障群众利益和推进项目建设有机统一,让安置点建设项目真正成为增强群众幸福感获得感的民心工程、民生工程。
东塬乡征地拆迁安置点建设项目主要涉及东塬村、林家村、毛沟村、塔山村、满三村,共计10个集中安置点,计划安置群众216户,另各村分散安置群众30户(已全部建设完成)。安置项目完成后将有效解决拆迁户住房问题,进一步提升拆迁户群众的居住环境,为有序推进和美乡村建设奠定基础。
东塬村安置点

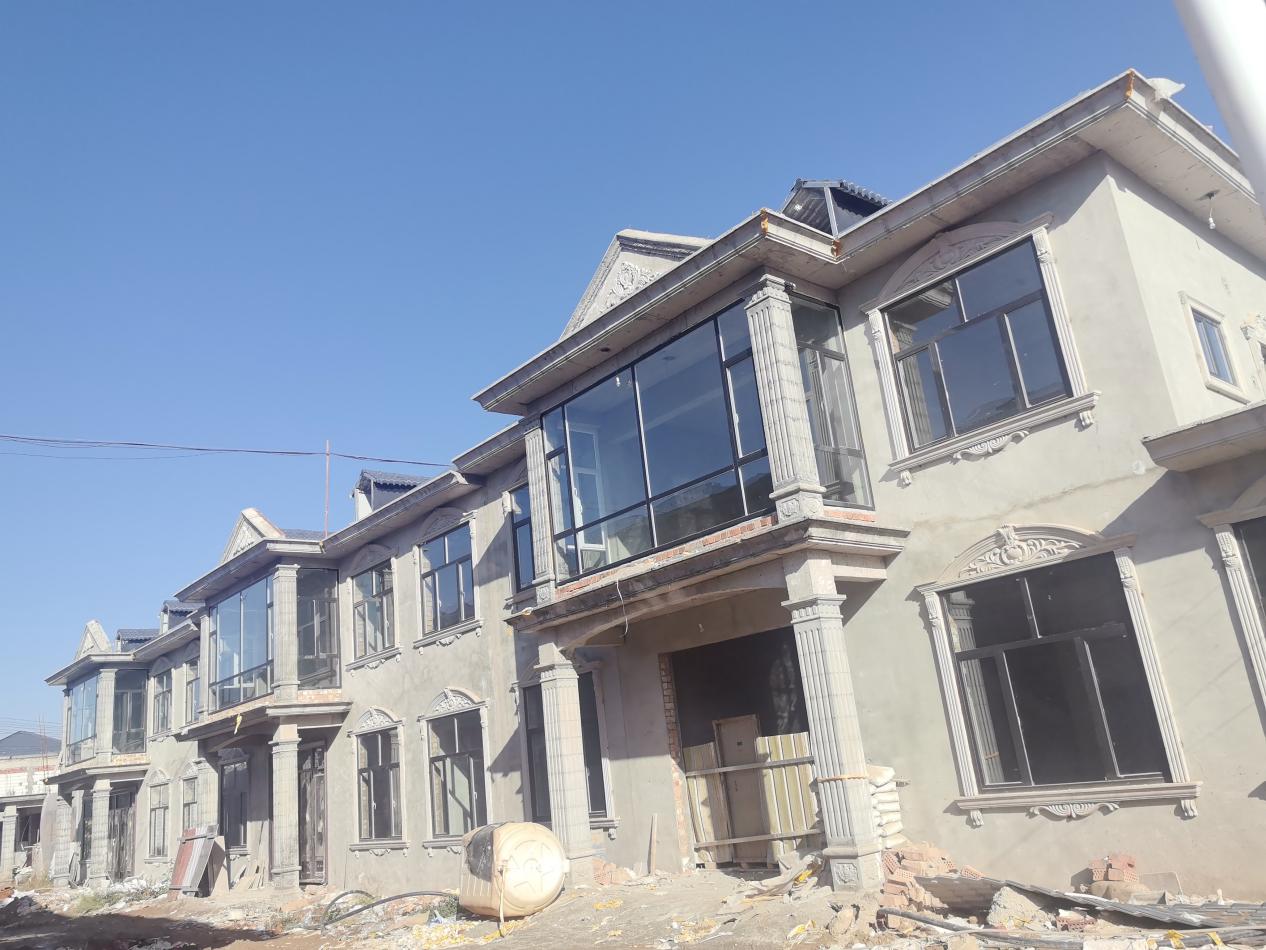

东塬村安置点位于东塬村六社,安置兰合铁路征地拆迁群众28户、兰永临高速项目征地拆迁群众33户,安置点设置主巷道宽8米,入户巷道宽6米。截止目前,已动工建设42户,已完工38户。
塔拉安置点位于东塬村九社,安置兰永临征地拆迁群众11户,主干道设置宽5米,截至目前已动工11户,主体施工11户。
毛沟村二社安置点安置兰永临高速项目征地拆迁群众14户,安置点设置主巷道宽4米,入户巷道宽4米。截止目前,已动工建设11户(目前地基已全部浇筑,一层主体施工中)。
毛沟村一社安置点安置兰永临高速项目拆迁户8户,设置主巷道宽4米,截至目前已动工建设2户,一层主体施工中。
满三村安置点位于满三村白川社,安置兰永临高速项目征地拆迁群众18户,安置点设置主巷道宽4米,入户巷道宽3.5米(目前处于场地平整阶段)。
塔山村安置点位于塔山村四社,安置兰永临高速项目征地拆迁群众32户,安置点设置主巷道宽5米,入户巷道宽4米(目前处于场地平整阶段)。
林家河滩安置点位于林家村十社,安置兰合铁路征地拆迁群众14户,安置点设置主巷道宽5米,入户巷道宽3.5米。截止目前,已动工建设13户,已完工8户,已主体完工5户,已搬迁入住8户。
林家村四社安置点位于林家村四社,安置兰永临高速项目征地拆迁群众21户,安置点设置主巷道宽6米,入户巷道宽4.5米。截止目前,已动工建设12户,已完工10户,已主体完工2户,已搬迁入住1户。
祁家安置点位于林家村三社,安置兰合铁路征地拆迁群众20户、兰永临高速项目征地拆迁群众11户,安置点设置主巷道宽6米,入户巷道宽4.5米。截止目前,已动工建设19户,已完工17户,已主体完工2户,已搬迁入住1户。
林家村三社安置点位于林家村三社,安置兰合铁路征地拆迁群众6户,安置点设置主巷道宽4米,入户巷道宽4米。截止目前,已动工建设3户,已完工3户。
安置点项目推进过程中,东塬乡坚持以人为本,注重人文关怀,广泛征求群众意见建议,从选址到建设充分考虑群众意愿,严格监督工程建设质量,统筹协调项目建设中存在的问题,及时处理搬迁群众的各种诉求,确保项目高质量建成。安置点群众自筹宅基地部分资金,其余三通一平和公共部分区域土地全部由兰合铁路、兰永临高速筹资,12个安置点基础设施费用近1亿元。安置点建设严格按照村庄规划对外貌布局进行统一管理,以群众利益为落脚点,科学谋划、合理布局,优化安置点建设方案,不断完善基础设施建设,力争打造宜居宜业的和美示范乡村,既为征迁户解决困难与诉求,又全面推动东塬乡重大项目建设落地生效。
下一步,东塬乡将坚决落实好县委、县政府的决策部署和工作要求,有力有序推动征地拆迁安置点项目建设进度,持续抓好工程质量监督和后续保障协调工作,让群众早日住上搬迁房,实现安居梦,为全县重大项目落地做好服务保障,赋能县域经济高质量发展。
